En el desarrollo de planes urbanísticos y proyectos de ingeniería, la terminología ambiental suele ser una fuente de confusión constante. Es habitual que promotores e incluso técnicos no especializados utilicen indistintamente términos como «Informe Ambiental» y «Estudio de Impacto».
Sin embargo, confundir el Informe Ambiental Estratégico (IAE) con el Estudio de Impacto Ambiental (EsIA) puede llevar a errores graves en la planificación de tiempos, costes y procedimientos administrativos.
En este artículo, desglosamos las diferencias técnicas, jurídicas y prácticas entre ambos documentos para que sepas exactamente qué aplica a tu caso.
La Diferencia Fundamental: ¿Plan o Proyecto?
Para entender la distinción, primero debemos mirar la jerarquía de la evaluación:
- Evaluación Ambiental Estratégica (EAE): Se aplica a Planes y Programas (Macro). Ejemplo: Un Plan General de Ordenación Urbana (PGOU) o un Plan Parcial.
- Evaluación de Impacto Ambiental (EIA): Se aplica a Proyectos concretos (Micro). Ejemplo: La construcción de una carretera, una planta fotovoltaica o una urbanización específica.
Regla de oro: Si estás «dibujando el futuro» de un territorio (zonificación, usos), estás en EAE. Si vas a «mover tierra» para ejecutar una obra definida, estás en EIA.
¿Qué es el Informe Ambiental Estratégico (IAE)?
El IAE es el documento administrativo final que emite el órgano ambiental dentro del procedimiento de Evaluación Ambiental Estratégica Simplificada.
- ¿Cuándo se da? Cuando se tramitan modificaciones menores de planes urbanísticos o planes que afectan a zonas reducidas.
- El objetivo: Determinar si ese plan tiene efectos significativos sobre el medio ambiente.
- El resultado: El IAE concluye si el plan puede aprobarse directamente o si, por el contrario, debe someterse a una evaluación ordinaria más compleja.

¿Qué es el Estudio de Impacto Ambiental (EsIA)?
El EsIA es un documento técnico (no una resolución administrativa) elaborado por el promotor (o sus consultores) dentro del procedimiento de Evaluación de Impacto Ambiental Ordinaria.
- ¿Cuándo se da? Obligatorio para proyectos de gran envergadura listados en la ley (Anexo I de la Ley 21/2013 en España) o cuando el órgano ambiental así lo decide.
- El objetivo: Identificar, prevenir y corregir las consecuencias ambientales de una obra física.
- El contenido: Es exhaustivo. Incluye inventario ambiental, análisis de alternativas, modelización de impactos (ruido, atmósfera, hidrología) y un Plan de Vigilancia Ambiental.

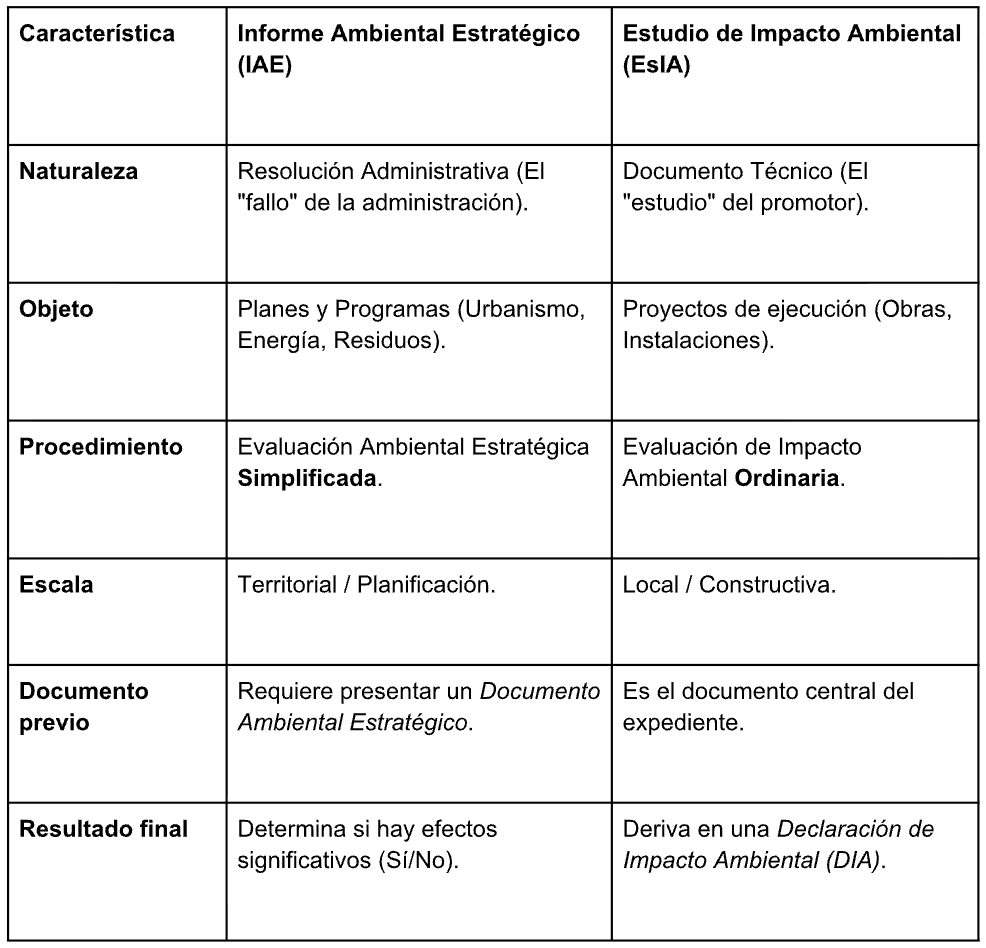

Comparativa Técnica: IAE vs. EsIA
Para aclarar las dudas de un vistazo, hemos preparado esta tabla comparativa:

Dudas frecuentes de Promotores y Técnicos
«Si ya tengo el IAE favorable, ¿puedo construir?»
No necesariamente. El IAE aprueba el Plan (por ejemplo, recalificar un terreno de rústico a industrial). Una vez aprobado el plan, para construir la nave o la fábrica, tendrás que presentar el Proyecto. Dependiendo de la actividad, ese proyecto podría requerir su propia evaluación de impacto ambiental simplificada u ordinaria.
«¿Cuál es más costoso de elaborar?»
Aquí hay una confusión común.
- El EsIA (Estudio de Impacto) suele ser más costoso técnicamente porque requiere estudios de campo detallados (fauna, arqueología, ruido, paisajismo).
- El IAE es una resolución de la administración. Lo que le cuesta al promotor es elaborar el Documento Ambiental Estratégico previo, que suele ser menos profundo que un EsIA, pero los plazos administrativos para obtener el IAE suelen ser largos debido a las consultas con administraciones públicas.
«¿Puede un EsIA contradecir un IAE?»
El EsIA debe respetar las directrices marcadas en el planeamiento. Si el IAE del plan dijo que «no se puede construir en la zona norte de la parcela por riesgo de inundación», el EsIA del proyecto no puede ignorar esa restricción. El EsIA «baja al detalle» lo que el IAE analizó a «grosso modo».
Conclusión
Entender la diferencia entre estos documentos es vital para la viabilidad de cualquier inversión inmobiliaria o industrial.
- El Informe Ambiental Estratégico valida que tu idea de ordenación del territorio es sostenible.
- El Estudio de Impacto Ambiental garantiza que tu obra se ejecutará respetando el entorno.
Saber en qué fase estás (Planificación vs. Ejecución) te ahorrará requerimientos innecesarios y optimizará el presupuesto de tu consultoría ambiental.
¿Necesitas ayuda para determinar qué trámite ambiental requiere tu proyecto? Déjame analizar tu caso y te indicaré los siguientes pasos a seguir.
